1、 SG-006 技 術 交 底 工程名稱京東亞洲一號成都新都物流園項目建設單位成都易先星客倉儲服務有限公司監理單位成都華西立信建設管理有限公司施工單位中國建筑第四工程局有限公司交底部位耐磨地面樓板混凝土施工技術交底交底日期2017年7月交底人簽字接收人簽字交底內容:一、作業條件:1、樓板、梁模板預驗合格,鋼筋隱檢合格,預埋鐵件,敷設專業管線隱檢合格。模板內一切雜物清理干凈。2、混凝土汽車泵已預約完成,架設場地已準備好;或地泵已調試完成,砼輸送管和布料桿安裝完成,配件齊全。3、耐磨地坪施工用激光整平機、抹光機已準備完成4、工長對操作班組已進行技術交底,混凝土澆筑令已被批準。5、如遇到夜間施工,施
2、工區域應有充足的照明二、施工準備(一)技術準備1、復驗柱、梁軸線,各部位標高。各層樓板、梁上平標高控制點在各層墻、柱外伸鋼筋上面建立。2、砼強度等級:柱C40,梁、板C40,樓梯C30。3、非金屬耐磨骨料面層,5kg/m2散布量,一次成型,隨打隨磨光4、地面平整度要求不大于3mm/2m達到一類地坪標準且最大高差不大于15mm不應有積水現象(二)材料準備:本工程混凝土采用商品泵送砼。砼坍落度要求:坍落度不小于160mm。耐磨地坪骨料(三)機具準備:激光整平機、抹光機、振搗棒、平鐵鍬、2m長的木、鋁合金大杠3米和6米、小白線、木抹子、鐵抹子、塑料薄膜、土工布等。三、主要施工方法:1、工藝流程:樓板
3、、梁砼澆筑工藝流程:柱、梁鋼筋位置線復測汽車泵架設輸送砼到作業面砼振搗混凝土基層澆筑找平金剛砂骨料第一次撒布及抹平墁光骨料第二次撒布及抹平收光表面修飾及養護2、標高軸線復測:復驗柱、梁軸線,各部位標高。各層樓板、梁上平標高控制點在各層柱外伸鋼筋上面建立。3、汽車泵架設:汽車泵應架設在較為堅實的地面上。4、砼澆筑1)樓板、梁混凝土的澆筑(1)樓板、梁砼施工采用汽車泵輸送至澆筑部位,砼出口處混凝土不宜堆積過高,及時攤平、振搗。(2)澆筑時砼的虛鋪厚度應略大于板厚,保證有充足的余料以覆蓋激光整平機器因倒退而產生的車轍,由人工鋪攤后用振搗器振搗,澆筑時嚴格控制頂板砼澆筑厚度及標高,以每層板上50cm線
4、為基準拉交叉線,檢查控制砼澆筑厚度。(3)柱斷面內的砼高度:砼澆筑高度出板上面12mm作為毛化處理時剔除之用。振搗完畢后,激光整平機開始工作,激光整平機整平的施工順序由左往右,駕駛時需勻速慢行,必要時配備一名工人輔助扒除機頭右邊堆積的混凝土,或在混凝土料不足時給予補充。邊角、柱子四周的地方有專人采用2米刮尺進行手工刮平,保證在3米刮尺平面內沒有誤差空隙,如果有空隙的地方必須進行人工補料后再次刮平。柱根部200mm范圍內的砼一定要壓平整,便于以后模板施工。地面平整度要求不大于3mm/2m達到一類地坪標準且最大高差不大于15mm不應有積水現象。(4)梁砼同頂板一起澆筑,樓梯梁、框架梁均在墻上用快易
5、收口網留出梁窩,梁窩尺寸比梁截面每邊小5mm。(5)混凝土澆筑時,設木工專門進行觀察,發現異常情況,應立即報告有關工長停止?jié)仓駬v,并及時采取加固措施。加固后經檢查無礙后方可繼續施工。(6)混凝土澆筑完后應對混凝土進行保溫、養護等措施。(7)毛化處理:頂板、梁混凝土強度達到1.2MPa后方可上人進行柱斷面內的施工縫剔鑿;先由測量員放出柱邊線及控制線,再用鏨子剔鑿墻、柱斷面以內的浮漿、高出板面的砼;毛化處理后的斷面平整、并不得低于樓板上表面。2)樓梯混凝土澆筑(1)樓梯段砼應自下而上澆筑。振實底板砼后,達到踏步位置時在與踏步砼一起振搗,不斷向前推進,最后用木抹子抹平。(2)下層樓梯段砼與上一層樓
6、板同時澆筑,休息平臺處在澆筑墻體砼時留出梁窩及板窩,方法同前。3)混凝土需連續鋪設,不得出現冷接縫5、砼振搗砼振搗時,振搗棒要快插慢拔,振搗要均勻,不得漏振,振搗棒的插入點呈梅花型布置,砼表面出現氣泡慢拔振搗棒。梁、梁柱接頭等部位,鋼筋稠密,要重點振搗砼,但不能振搗過度,防止砼分層離析。6、骨料撒布及抹平、收光(1)、凝土澆筑以后,當混凝土初凝前由施工人員采用抹光機圓盤對表面進行鏝抹提漿。提漿時應注意表面上是否存在浮漿,如果有多余的浮漿,應人工刮出。提漿的作用是將硬化劑材料與砼完整結合,提漿過程中若出現有較大的骨料(石塊)浮在表面應撿出。(2)、骨料撒布的時機隨氣候、溫度、混凝土的配合比等因素
7、變化而變化,撒布過早會使耐磨材料沉入混凝土而失去效果,撒布太晚混凝土已凝固,失去粘結力,使耐磨材料無法與其結合而造成剝落。在混凝土找平層初凝時,輕步腳印深約2-5時,可進行提漿補平。(3)、將所需的金剛砂地面硬化骨料平均撒布在混凝土表面上,每平方米的用量約為5kg,墻、柱、門和模板等邊線處失水較快,應優先撒布施工,以防因失水而降低效果。(4)、第一次撒布量量約為單位面積總投料量的3/5,骨料應均勻下落,不能用力拋而致分離,初次撒料后,采用3米方板刮尺按十字交差工法進行刮平,此工法可刮高補低,在第一次縱向刮平過程中采用6米靠尺檢查修正,發現有凹坑的地方要及時補撒耐磨材料。(5)、用水泥收光機進行
8、機械抹平,使骨料與混凝土基層土漿結合在一起,對于邊角等部位機械無法抹平的,采用人工抹平,不宜過分抹壓。(6)、第二遍撒料時先用靠尺衡量水平度,并調整第一次撒布不平處。第二遍撒料用量約為單位面積總投料量的2/5,失水較快部位加快撒布。當材料全部補撒完成后,再進行橫向刮平。如在刮平過程中發現有凹坑的地方還需進行補撒耐磨材料,所有補撒過材料的地方必須進行二次刮平。收光機作業時應縱橫向交錯進行,均勻有序,防止材料聚集,邊角用木抹子處理。(7)、面層材料硬化至指頭壓下去稍有下陷時,收光機的轉速及角度應視硬化情況調整。(8)、面層開始初凝收漿后,進行最后一次精抹。7、表面修飾及養護(1)收光機作業后面層仍
9、存在抹紋較凌亂,為消除抹紋最后采用薄鋼抹子對面層進行有序、同向的人工壓光,完成修飾工序。(2)耐磨地坪施工5-6小時后噴灑養護劑養護,用量為0.2升/m2?;蛎娓菜芰媳∧し乐挂痖_裂。(3)耐磨地坪面層施工完成24小時后即可拆模,但應注意不得損傷地坪邊緣。(4)耐磨地坪收光完畢后立即進行養護作業。夏季高溫施工階段由于水分流失快,建議立即采用噴灑養護劑進行養護。若不采用養護劑,需在收光完畢后立即灑水養護,灑水后立即覆蓋塑料薄膜再覆蓋土工布面層鋪設不小于12mm厚的覆膜板,防止水分蒸發流失,確保面層耐磨地坪不被破壞。四、裂縫防治1、裂縫的種類和產生原因:(1)現澆板陽角、轉角斜裂縫:由于建筑物沉降
10、和大面積現澆板收縮產生的內應力,使現澆板陽角和轉角處產生45度斜裂縫。(2)溫度收縮裂縫:由于混凝土澆筑后表面溫差較大引起溫度裂縫和混凝土表面沒有及時覆蓋,受風吹日曬,表面水分蒸發過快,產生急劇的體積收縮,早期混凝土強度低,產生開裂。(3)撞擊裂縫:由于混凝土澆筑后還沒達到一定強度,就在其上堆放材料和施工,使梁板受到振動或超過比設計大的施工荷載作用造成裂縫;或因模板拆模過早,混凝土強度尚低,導致出現沿鋼筋的縱向或橫向裂縫。2、通病防治措施:(1)按設計要求在現澆板每個陽角和轉角處增加附加鋼筋。(2)在澆筑時設有專人看護防止負彎矩筋施工時踩扁、位移。對于踩扁處鋼筋工要及時進行修補,放料時不能集中

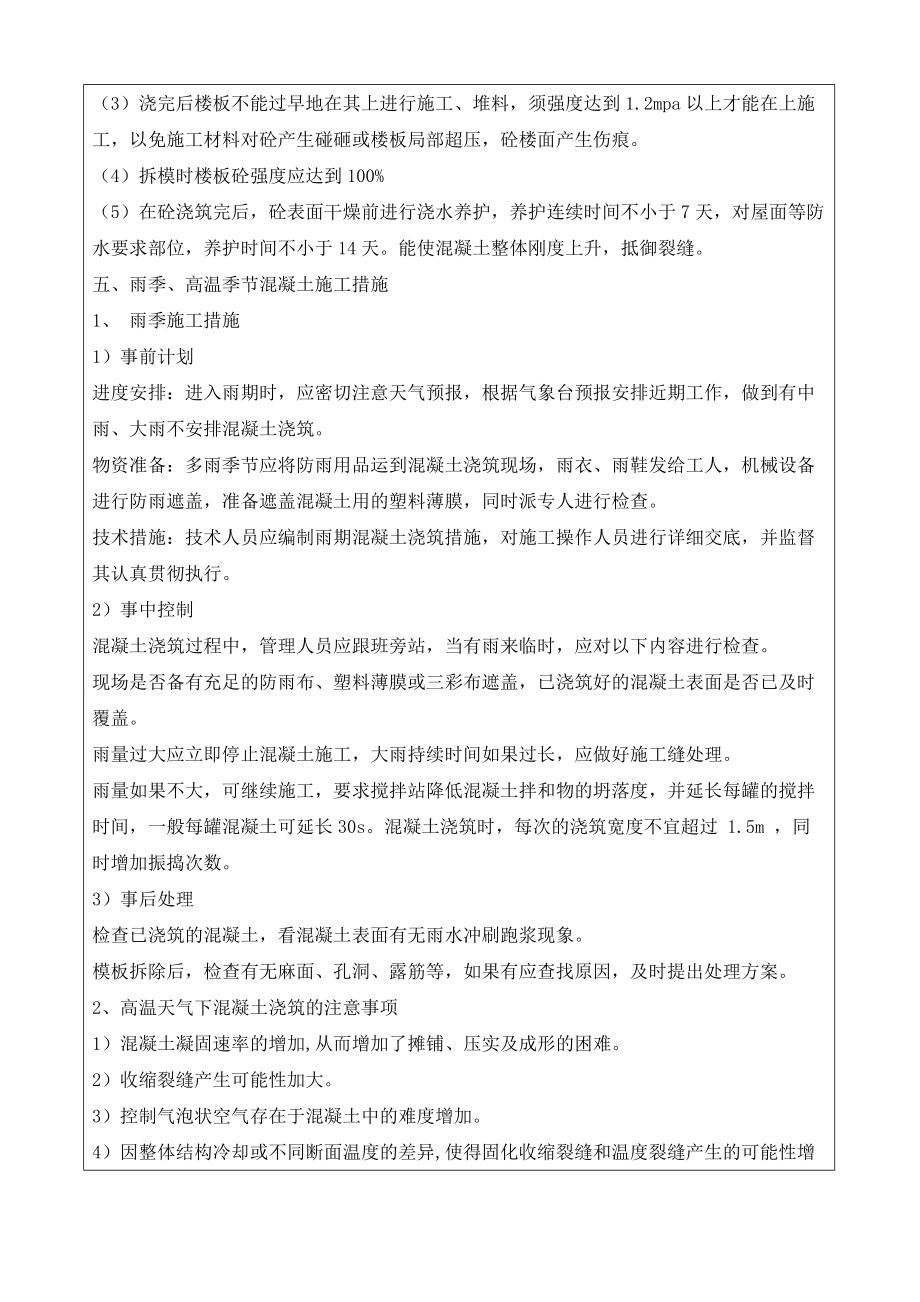

11、放在一個地方,應均勻鋪開。加強轉角處砼的振搗以提高砼的抗拉強度,在混凝土初凝前進行二次振搗,在混凝土終凝前進行二次壓光。(3)澆完后樓板不能過早地在其上進行施工、堆料,須強度達到1.2mpa以上才能在上施工,以免施工材料對砼產生碰砸或樓板局部超壓,砼樓面產生傷痕。(4)拆模時樓板砼強度應達到100%(5)在砼澆筑完后,砼表面干燥前進行澆水養護,養護連續時間不小于7天,對屋面等防水要求部位,養護時間不小于14天。能使混凝土整體剛度上升,抵御裂縫。五、雨季、高溫季節混凝土施工措施1、 雨季施工措施1)事前計劃進度安排:進入雨期時,應密切注意天氣預報,根據氣象臺預報安排近期工作,做到有中雨、大雨不安
12、排混凝土澆筑。物資準備:多雨季節應將防雨用品運到混凝土澆筑現場,雨衣、雨鞋發給工人,機械設備進行防雨遮蓋,準備遮蓋混凝土用的塑料薄膜,同時派專人進行檢查。技術措施:技術人員應編制雨期混凝土澆筑措施,對施工操作人員進行詳細交底,并監督其認真貫徹執行。2)事中控制混凝土澆筑過程中,管理人員應跟班旁站,當有雨來臨時,應對以下內容進行檢查?,F(xiàn)場是否備有充足的防雨布、塑料薄膜或三彩布遮蓋,已澆筑好的混凝土表面是否已及時覆蓋。雨量過大應立即停止混凝土施工,大雨持續時間如果過長,應做好施工縫處理。雨量如果不大,可繼續施工,要求攪拌站降低混凝土拌和物的坍落度,并延長每罐的攪拌時間,一般每罐混凝土可延長30s。
13、混凝土澆筑時,每次的澆筑寬度不宜超過 1.5m ,同時增加振搗次數。3)事后處理檢查已澆筑的混凝土,看混凝土表面有無雨水沖刷跑漿現象。模板拆除后,檢查有無麻面、孔洞、露筋等,如果有應查找原因,及時提出處理方案。2、高溫天氣下混凝土澆筑的注意事項1)混凝土凝固速率的增加,從而增加了攤鋪、壓實及成形的困難。2)收縮裂縫產生可能性加大。3)控制氣泡狀空氣存在于混凝土中的難度增加。4)因整體結構冷卻或不同斷面溫度的差異,使得固化收縮裂縫和溫度裂縫產生的可能性增加;5)在炎熱氣候條件下澆筑混凝土時,須配備足夠的人力、設備和機具,以便及時應付預料不到的不利情況。6)檢測運到工地上的混凝土的溫度,必要時可以
14、要求攪拌站予以調節,對原材料進行冷卻。7)夏季混凝土施工時,振動設備較易發熱損壞,故應準備好備用振動器。8)與混凝土接觸的各種工具、設備和材料等,如澆筑溜槽、輸送機、泵管、混凝土澆筑導管、鋼筋和手推車等,不要直接受到陽光曝曬,必要時應灑水冷卻。9)澆筑混凝土時,應先濕潤基層或模板。10)夏季澆筑混凝土應精心計劃,混凝土應連續、快速的澆筑?;炷帘砻嫒缬忻谒畷r,要及時進行修整。11)當根據具體氣候條件,發現混凝土有塑性收縮開裂的可能性時,應采取措施(如噴灑養護劑、麻袋覆蓋等),柱墻采用薄膜包裹養護,以控制混凝土表面的水分蒸發。12)合理安排混凝土澆筑時間,以避免在日最高氣溫時澆筑混凝土。在高溫干
15、燥季節,晚間澆筑混凝土受風和溫度的影響相對較小,且可在接近日出時終凝,而此時的相對濕度較高,因而早期干燥和開裂的可能性最小。六、質量保證措施:1、澆筑砼時,運到施工現場第一車砼,要求同時帶來砼配合比。商品砼廠家技術人員來到施工現場,配合測量砼入模溫度,測量砼坍落落,觀測砼和易性和流動性。2、澆筑砼時,4小時測一次砼坍落度。 3、過程施工質量控制,砼澆筑間隔時間不能超過砼初凝階段時間。4、砼在運輸過程中時間較長,砼中水化熱較高,砼變稠,砼從車內放不出來,嚴禁向砼內隨意加水。根據情況,適量加減水劑攪拌砼,使砼變稀加大砼流動性。5、砼振搗操作人員,交接班時,要手拉手交待清楚,具體部位振搗砼的情況,防
16、止漏振砼。砼振搗操作人員要相互密切配合,防止漏振砼,防止?jié)仓砰g隔時間超過初凝階段時間。6、澆筑砼時,安排專職木工值班,跟班檢查模板,發現模板位移和變形,停止?jié)仓拧<皶r加固模板,確保施工質量。安排鋼筋工值班,跟班檢查。發現鋼筋位移,及時調整鋼筋。發現鋼筋變形,及時加支撐和拉結,保證結構的有效受力斷面。7、嚴格控制各部位砼上平標高。8、允許偏差項次項 目允許偏檢驗方法1軸線位移梁5尺量檢查2標高層高±5用經緯儀檢查全高±20用經緯儀檢查3截面尺寸梁±3尺量檢查4表面平整度12m靠尺和塞尺檢查5預埋鋼板中心線位置偏移3尺量檢查6預埋管、預留孔板中心線位置偏移
17、3尺量檢查7預留洞中心線位置偏移10尺量檢查9井井筒長、寬對中心線+20,0尺量檢查井筒全高對中心線30吊線和尺量檢查七、 文明安全施工1、施工現場材料堆放處、設專用消防器材。2、施工前,針對施工人員進行文明安全施工教育。進入施工現場,戴安全帽,施工現場嚴禁吸煙、打鬧,嚴禁帶病、酒后施工。3、高處作業人員嚴禁向下扔材料和工具,防止砸傷人。4、砼輸送泵及砼振搗棒操作手持證上崗,嚴禁無證人員上崗作業,振搗手要帶絕緣手套,穿雨鞋。5、夜間施工,塔吊上安裝碘鎢燈,作業面施工照明采用36V安全電壓,照明亮度要滿足施工需要。6、施工各班組隨道施工進度、作業面的條件(環境)不斷變化,班組長向全體參施人員作好技術安全交底,并做好書面記錄。7、工地安排專職值班電工負責施工用電敷設電線
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 船務合作協議書
- 美國公司協議書
- 舞臺服務協議書
- 房子免裝修出租協議書
- 無盈利店鋪轉讓協議書
- 美股談判協議書
- 船舶退伙協議書
- 承包地合同補償協議書
- 妻子和公公調解協議書
- 財產確權協議書
- 版新教材地理人教版必修第一冊課件第四章地貌章末總結
- 年產10噸功能益生菌凍干粉的工廠設計改
- 張克非《公共關系學》(修訂版)筆記和課后習題詳解
- 拔牙術的禁忌癥
- 項目每日情況報告
- 專業知識二湯以恒口訣(完整版)
- GA/T 1133-2014基于視頻圖像的車輛行駛速度技術鑒定
- XX項目不動產權籍調查技術設計書
- 檢驗科三基測試試題與答案
- 三調土地利用現狀分類和三大地類對應甄選
- 中國醫院質量安全管理 第4-6部分:醫療管理 醫療安全(不良)事件管理 T∕CHAS 10-4-6-2018
評論
0/150
提交評論
